La levée des réserves : qui la constate, et comment ne pas la perdre de vue

Une réserve est un défaut relevé, adressé à une entreprise précise, qui doit être repris. La difficulté n'est presque jamais de la poser. Elle est de savoir, trois semaines plus tard, laquelle est reprise, laquelle ne l'est pas, et qui doit encore passer.

Par

Courtier en travaux et maître d'œuvre, cofondateur de BatiTrust

  • Publié le
  • Mis à jour le
  • 9 min de lecture

En bref

  • Une réserve est un défaut constaté sur l'ouvrage, attribué à l'entreprise qui en répond, et qui doit être repris.
  • Elle n'est levée que lorsque celui qui l'a posée a vérifié la reprise : l'annonce de l'entreprise n'est qu'une demande de vérification.
  • La levée des réserves de réception s'écrit dans un procès-verbal de levée des réserves, souvent appelé quitus.
  • L'entreprise doit reprendre les désordres signalés pendant la garantie de parfait achèvement, un an à compter de la réception.
Une cloison déposée en cours de chantier, gravats au sol et reprise à faire

Ce qu’est une réserve, et ce qui n’en est pas une

Une réserve, c'est un défaut, une malfaçon ou une non-conformité constatée sur l'ouvrage, attribuée à l'entreprise qui en répond, et qui doit être reprise. Trois éléments, et les trois comptent. Un défaut sans destinataire est une observation que personne ne se sentira tenu de traiter. Un destinataire sans description précise est une discussion à venir. Et une description qui n'attend aucune reprise est un commentaire, pas une réserve.

En pratique, une réserve exploitable porte cinq informations, et elle les porte au moment du constat, pas le soir au bureau.

  • L'objet : ce qui ne va pas, en une phrase qu'un compagnon peut lire sans vous avoir au téléphone.
  • Le destinataire : l'entreprise et le lot concernés, et si possible la personne qui recevra l'information.
  • L'endroit : le niveau, la pièce, le point exact sur le plan.
  • La preuve : une photo prise au moment où vous constatez.
  • La date du constat : celle qui fait courir le temps que la réserve passera ouverte.
Une observation qui ne dit pas à qui elle s'adresse n'est pas une réserve. C'est une note dont personne ne se sentira responsable.

Deux moments : pendant le chantier, puis à la réception

Les réserves ne naissent pas toutes au même moment, et elles ne pèsent pas du même poids. Pendant le chantier, elles se relèvent en visite, au fil de l'avancement, et se consignent dans le compte rendu de visite. Leur intérêt est d'être traitées tant que c'est encore facile : une reprise de réseau coûte peu tant que la cloison est ouverte, et beaucoup une fois qu'elle est fermée et peinte. C'est tout le sens d'une visite régulière, et c'est ce qui justifie de relever un défaut qu'on aurait pu laisser passer.

À la , la logique change. C'est l'acte par lequel le maître d'ouvrage accepte l'ouvrage, avec ou sans réserves, et celles qui sont émises à ce moment-là sont consignées au procès-verbal. La liste cesse d'être un outil de conduite de chantier pour devenir une pièce que chacun relira. Le délai dans lequel ces réserves doivent être reprises se lit dans votre procès-verbal et dans votre marché : vérifiez le vôtre avant d'annoncer une date à qui que ce soit, et gardez en tête le cadre légal, détaillé plus bas.

Ces deux moments ne sont pas indépendants. Une réception se prépare pendant le chantier : plus les réserves de suivi ont été traitées au fur et à mesure, plus la liste du jour de la réception est courte. Et une liste courte à la réception, c'est un solde qui se règle sans négociation.

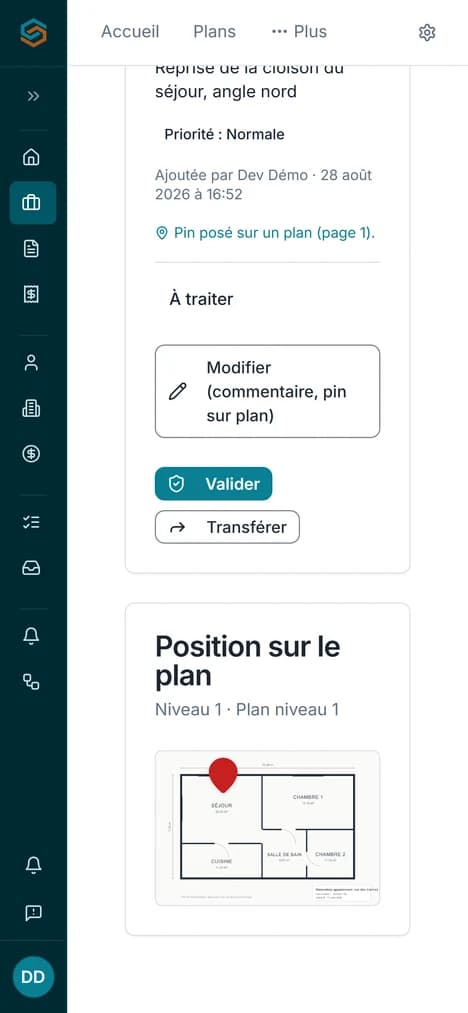

Une réserve repérée par un point sur le plan du niveau, vue depuis un téléphone
Une réserve posée sur le plan. « Fissure dans le mur du fond » devient un point que personne n'a besoin d'interpréter.

Une réserve n’est pas levée parce que l’entreprise le dit

C'est le point le plus souvent confondu, et celui qui fait déraper les fins de chantier. Reprendre et lever sont deux gestes distincts, faits par deux personnes différentes. L'entreprise reprend. Celui qui a posé la réserve constate que la reprise est conforme, et c'est seulement à ce moment que la réserve est levée. Un message « c'est fait » n'est pas une levée : c'est une demande de vérification.

Le circuit tient donc en trois temps, et il vaut mieux qu'ils restent visibles séparément.

  1. L'entreprise annonce la reprise

    C'est une demande de vérification, pas une levée.

  2. Celui qui a posé la réserve va voir

    Sur place, avec la photo du constat : la reprise est-elle faite, complète, et au bon endroit ?

  3. Il clôt, ou il renvoie

    La réserve est levée, datée et photographiée. Ou elle repart vers l'entreprise, avec ce qui ne va pas.

Le renvoi n'est pas un incident, c'est une étape normale : une reprise partielle, une reprise qui a créé un autre désordre, ou une reprise faite au mauvais endroit parce que la réserve était mal située.

Une réserve est levée quand celui qui l'a posée l'a vérifiée. Pas quand elle a été annoncée reprise.

Reste à savoir qui est ce « celui-là ». Pendant le chantier, c'est le plus souvent le maître d'œuvre qui a relevé le défaut en visite, et c'est donc lui qui referme. À la réception, c'est le maître d'ouvrage qui a accepté l'ouvrage avec réserves, le plus souvent assisté de son maître d'œuvre, et la levée se constate dans le même cadre. Dans les deux cas, la règle est la même : celui qui a posé referme.

Quiz

Levée, ou pas encore ?

  1. Le plombier vous écrit : « fuite reprise, c'est bon ».

    Voir la réponse

    Réponse : Pas encore.

    C'est une annonce de reprise, donc une demande de vérification. La réserve reste ouverte jusqu'à ce que vous l'ayez constatée.

  2. Vous passez sur place, la reprise est conforme, vous clôturez la réserve avec une photo datée.

    Voir la réponse

    Réponse : Levée.

    Celui qui a posé la réserve a vérifié la reprise, et le constat est daté et illustré : la réserve est levée.

  3. La fissure a été rebouchée, mais la reprise a abîmé l'enduit du mur voisin.

    Voir la réponse

    Réponse : Pas encore.

    La reprise a créé un autre désordre : la réserve est renvoyée à l'entreprise, avec ce qui ne va pas.

  4. Le maître d'ouvrage a constaté la reprise et signé le procès-verbal de levée des réserves.

    Voir la réponse

    Réponse : Levée.

    C'est la forme écrite de la levée pour les réserves de réception : le procès-verbal, ou quitus, signé.

0 sur … cas répondus.

Le procès-verbal de levée des réserves, ou quitus

À la réception, les réserves sont écrites au procès-verbal. Leur levée s'écrit aussi : c'est le procès-verbal de levée des réserves, que l'on appelle souvent quitus. Il ferme le dossier de chaque réserve, et c'est la pièce qu'on vous demandera le jour où la question se posera de savoir si l'ouvrage a été livré comme convenu.

Modèle

Les rubriques d'un procès-verbal de levée des réserves

  • Références : chantier, maître d'ouvrage, entreprise, lot, date du procès-verbal de réception.
  • Réserves levées : pour chacune, son numéro, sa description et sa localisation, telles qu'au procès-verbal de réception, avec la date du constat de la reprise.
  • Réserves restantes : celles qui ne sont pas levées, avec le nouveau délai convenu.
  • Constat : qui a vérifié, à quelle date, avec quelles photos.
  • Signatures : maître d'ouvrage et entreprise, et maître d'œuvre quand il assiste le maître d'ouvrage.
Modèle de procès-verbal de levée des réservesWord · 3 Ko · téléchargement libreLes mêmes rubriques, prêtes à remplir. À adapter à votre contrat et au procès-verbal de réception.

Le délai de reprise : la garantie de parfait achèvement

Le délai de reprise de chaque réserve se convient entre le maître d'ouvrage et l'entreprise, et s'écrit le plus souvent dans le procès-verbal de réception. Au-delà de cet accord, la loi fixe un cadre : la . Pendant un an à compter de la réception, l'entreprise doit reprendre tous les désordres signalés, qu'ils aient été réservés au procès-verbal ou notifiés par écrit après la réception.

Si l'entreprise ne s'exécute pas dans le délai fixé, les travaux peuvent, après une mise en demeure restée sans effet, être réalisés à ses frais et risques. C'est aussi ce que couvre la , quand le marché en prévoit une.

Source : Code civil, article 1792-6

Sans l’endroit et sans la photo, on refait le tour

« Fissure dans le mur du fond » est une réserve inexploitable. Elle suppose que celui qui la lit était présent, qu'il sait de quel niveau on parle, et qu'il se souvient de quel mur. Trois semaines plus tard, ni l'entreprise, ni vous, ni le compagnon envoyé sur place n'aurez ce souvenir. On y retourne à deux, on cherche, on discute, et on repart sans avoir rien repris.

Localiser la réserve sur le plan supprime cette conversation. L'entreprise reçoit un point, pas une devinette, et elle peut envoyer quelqu'un qui n'a jamais mis les pieds sur le chantier. La photo fait le reste du travail : elle montre le défaut sans qu'on ait à le décrire, elle date le constat, et elle permet de comparer l'état avant et après la reprise le jour où quelqu'un conteste.

  • Localisée, une réserve se retrouve sans vous.
  • Photographiée, elle se comprend sans commentaire.
  • Datée, elle se compte : on sait depuis combien de temps elle attend.

Ce que votre liste doit pouvoir dire à tout moment

Suivre ses réserves, ce n'est pas tenir la liste de ce qui a été relevé, c'est tenir celle de ce qui reste ouvert. Ce sont deux documents très différents, et c'est le second qu'on vous demande au téléphone. Cinq questions devraient trouver leur réponse sans que vous ayez à rouvrir trois comptes rendus.

  • Ce qui est encore ouvert, tous lots confondus.
  • Depuis quand chaque réserve est ouverte.
  • Chez quelle entreprise elle attend.
  • Ce qui a été annoncé repris et pas encore vérifié : c'est votre file de visite.
  • Ce qui a déjà été renvoyé, et combien de fois.

La dernière est celle qu'on oublie de suivre, et c'est souvent la plus utile. Une réserve renvoyée deux fois ne se traite pas comme une réserve fraîche : elle signale une entreprise qui ne comprend pas la demande, ou qui n'a pas les moyens de la traiter. Plus tôt vous le voyez, plus tôt vous décidez autre chose.

Tableau de suivi des réservesExcel · 12 Ko · téléchargement libreUne ligne par réserve : endroit, photo, entreprise, statut et date. Le tableau compte ce qui reste ouvert, ce qui est à vérifier, et signale les retards.

Le coût réel du tour de chantier

La méthode par défaut est connue : on fait le tour, on note sur un carnet, on photographie avec son téléphone, on rédige le compte rendu le soir, on envoie un courriel par entreprise, on relance ceux qui ne répondent pas, puis on repasse pour vérifier. Cela fait au minimum deux passages sur le chantier par série de réserves, plus autant de relances qu'il y a d'entreprises silencieuses.

Mais le déplacement n'est pas le vrai coût, il est seulement le plus visible. Le vrai coût est le décalage entre le constat et la reprise. Entre les deux, l'entreprise a démobilisé, le lot suivant est passé, l'échafaudage est démonté, et une reprise qui tenait en une heure en demande une demi-journée. Le décalage est aussi ce qui transforme une remarque anodine en désaccord : plus une réserve reste ouverte, plus elle devient une position à défendre.

Il y a enfin le coût qu'on ne voit qu'une fois de temps en temps, celui de la preuve. Le jour où un désaccord s'installe, la question n'est plus de savoir qui avait raison sur le chantier, mais ce qui a été écrit, daté, illustré et envoyé. Une liste de réserves tenue proprement pendant six mois est une pièce. Une série de messages retrouvés dans un téléphone n'en est pas vraiment une.

Un logiciel de suivi des réserves garde la date et l'auteur de chaque geste, ce qui aide aussi l'architecte qui prépare la réception avec son logiciel de suivi de chantier.

Lire aussiLe suivi de chantier, de la visite à la levéeComment la visite se saisit sur place, comment la réserve arrive chez la bonne entreprise, et comment elle se referme.Découvrir

Questions fréquentes

Qu'est-ce que la levée des réserves ?

C'est le constat qu'une réserve a été correctement reprise. Elle est faite par celui qui a posé la réserve, après vérification sur place, et non par l'entreprise qui annonce la reprise.

Qu'est-ce qu'un quitus de levée des réserves ?

C'est le document, le plus souvent un procès-verbal, par lequel le maître d'ouvrage constate que les réserves émises à la réception ont été reprises. Il renvoie au procès-verbal de réception, liste les réserves levées avec leur date, et se signe.

Quel est le délai pour lever les réserves ?

Le délai se fixe d'un commun accord entre le maître d'ouvrage et l'entreprise, et s'écrit souvent dans le procès-verbal de réception. L'entreprise reste tenue par la garantie de parfait achèvement pendant un an à compter de la réception (article 1792-6 du Code civil).

Que faire si l'entreprise ne reprend pas les réserves ?

Après une mise en demeure restée sans effet, les travaux peuvent être exécutés aux frais et risques de l'entreprise défaillante (article 1792-6 du Code civil). La retenue de garantie, quand le marché en prévoit une, sert à couvrir ce cas.
